陰極保護的原理我前面說了很多次,這里就不多做贅述了,我們直接開始看陰極保護投入前的準備和驗收工作。
一、陰極保護投入前對被保護管道的檢查
沒有絕緣就沒有保護。為了確保陰極保護的正常運行,在施加陰極保護電流前,必須確保管道的各項絕緣措施正確無誤。應檢查管道的絕緣接頭的絕緣性能是否正常;管道沿線布置的設施如閥門、閘井均應與土壤有良好的絕緣;管道與固定墩、跨越塔架、穿越套管處也應有正確的絕緣處理措施。管道在地下不應與其他金屬構筑物有“短接”等故障。

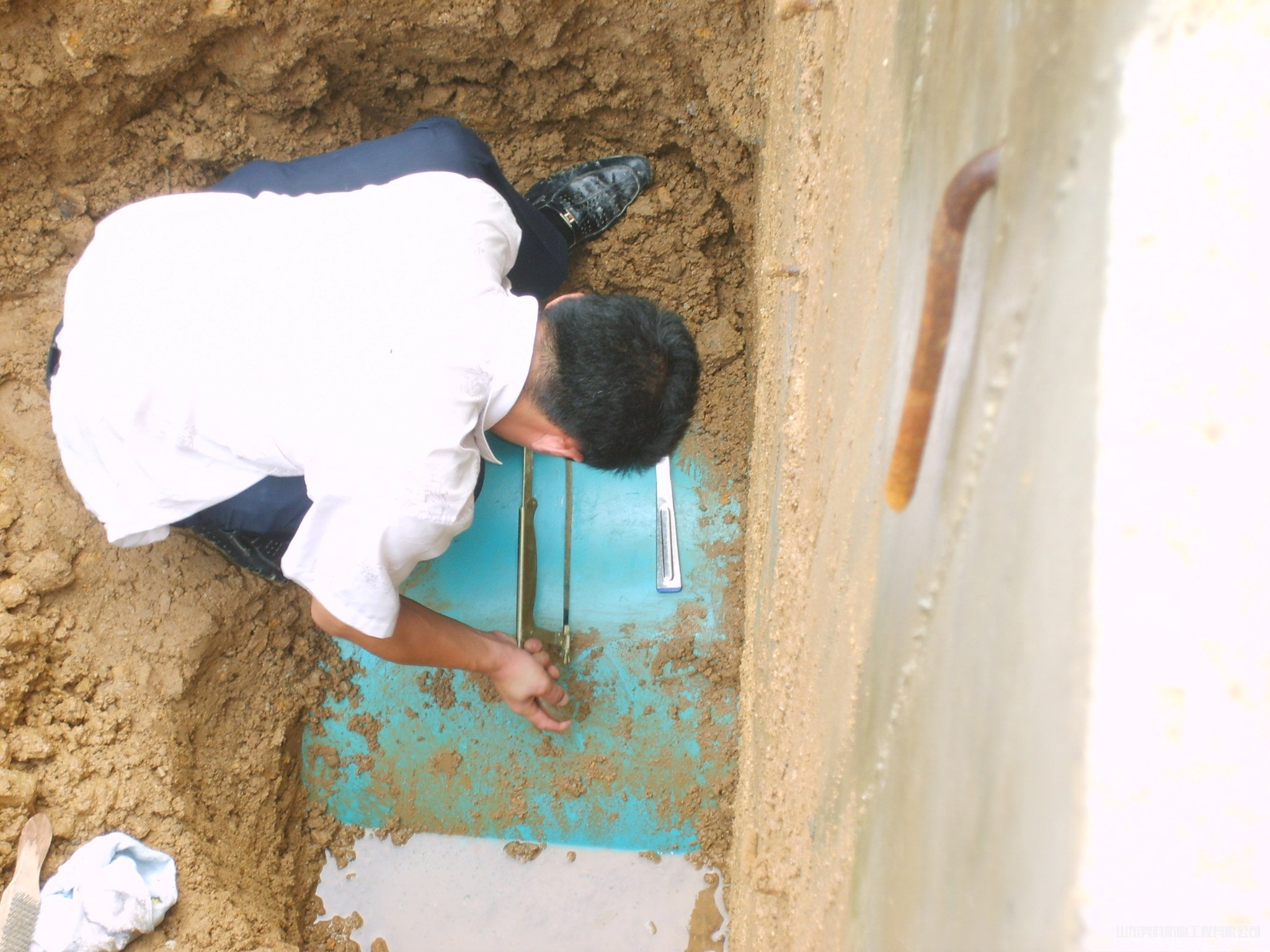

管道表面防腐層應無漏敷點,所有施工時期引起的缺憾和損傷,全部應該在施工驗收時使用PCM檢漏儀或音頻檢漏儀進行檢測,修補后回填。
管道導電性檢查:對被保護管道應具有連續的導電性能。
二、對陰極保護施工質量的驗收
檢查對陰極保護間內所有電氣設備的安裝是否符合《電氣設備》的要求,各種接地設施是否完成,并符合圖紙?jiān)O(shè)計要求。
對陰極保護的站外設施的選材、施工是否與設計一致。對通電點、測試樁、陽極地床、陽極引線的施工與連接應嚴格符合規范要求。尤其是陽極引線接陽極地床,管道匯流點接負極,要認真核對,嚴禁電極接反。
圖紙、設計資料齊全完備。
三、陰極保護投入運行
組織人員測定全線管道自然電位、陽極地床的自然電位、土壤電阻率、各站陽極地床接地電阻。同時對管道環境有一個比較詳盡的了解,這些資料需要全部分別記錄整理,存檔備用。
陰極保護站投入運行:按照直流電流操作程序給管道送電,使管道電位保持在-1.25V CSE左右,呆管道陰極極化一段時間后開始測試直流電源輸出電流、電壓、通電點電位、管道沿線通電電位等。若個別管段保護電位過低,則需要再適當調節通電點電位至全線陰極保護電位達到保護電位為止。
保護電位的控制:各站通電點電位的控制數值,應能保證相鄰兩站之間的管道保護電位達到-0.85V CSE,同時,各站通電點 負電位不允許超過規定數值。調節通電點電位時,管道上相鄰陰極保護站間加強聯系,保證各站通電點電位均衡。由于測量瞬間斷電電位需要同時通斷電源,程序繁瑣,建議在匯流點處以及兩個陰極保護站的中間位置安裝極化探頭,用來測量極化電位。
當管道全線達到 小陰極保護電位指標后,投運操作完畢。各陰極保護站進入正常連續工作階段。應在30天之內,進行全線近間距電位測量,以確保管道各點達到陰極保護規范要求。以后要每五年進行間距電位測量,之間要多次進行測試樁管道通電電位、套管、絕緣接頭的電位測量。
